工厂心理筛查已经开始,量表、名单和截止时间还能改吗?

开测后更改时间、名单、量表或报告展示,应先保留原安排,判断受影响人员与结果可比性,再确认操作和告知,让每次变更都有依据、有人接手。

白班已经提交,夜班尚未参加,项目群里突然有人提出:“再加一个量表,顺便把截止时间往后移。”开测后的调整,要先查哪些人已经按原安排参与、变化会影响什么,再决定继续、另开批次或补充告知。橙星云的任务状态、参与与完成人数,可以帮助团队确定变更发生时的实际进度。

动手修改前,先留下原安排

管理员记录当前任务名称、量表、参与范围、施测说明、原截止时间,以及已经开始和完成的情况。已有团体分析时,可使用橙星云的打印或保存PDF功能保留当时材料,再由团队补充“截至何时”和变更编号。这份记录便于回查,不代表后台会自动冻结数据或保存版本。

由谁决定,也要先说清:HR或现场人员提出事实和需求,专业负责人判断量表及解释条件,项目负责人决定范围与交付安排,管理员按确认后的方案操作。下面几种工厂现场常见情况,可以分别处理。

联系方式写错、窗口延长:先看是否改变作答条件

假设通知中的联系人分机写错,题目、指导语和对象都未变。更正后通知受影响人员,记下更正时间即可,无须仅因这个错字让已完成人员重测。

若夜班因临时停网少了两小时可用时间,负责人可以评估延长窗口。先确认后续量表、说明和对象保持一致,交付是否允许顺延,再核验当前页面支持怎样实施。已经结束的任务能否重新开放,需要实际确认。把新时间同步给各班联系人,并说明哪些交付时间随之变化;具体收尾选择见延期还是另开补测批次。

名单加人:区分漏通知和扩大范围

“漏通知原名单里的12人”与“新增原计划之外的40名派遣人员”,影响不同。前者先补足参与机会;后者需要确认服务范围、通知责任和统计分母,不能只把入口转发过去。

例如,400人主批次已经开始,临时增加的40人原先不在范围内,且参与时间较晚,可以单列新增批次,保留原批次口径。是否合并形成总览,再根据目的、时间与实施条件决定。项目负责人确认范围,专业负责人说明比较限制,管理员落实相应入口;名单核对方法可参阅员工名单和登录入口安排。

换量表、改指导语:先判断前后结果能否一起解释

已经完成一项后,厂方想“再测得全面一些”,应先由专业负责人说明新增工具的用途。橙星云团体测评一次对应一个量表,多量表应使用“测评任务”。团队据此确定新增任务与通知安排,并把已完成部分的归属写清。

如果把指导语中的“过去两周”临时讲成“最近一天”,可能改变回答依据。先停止传播有偏差的说明,查清哪些场次使用过,再依据该量表手册评估受影响记录。需要重新安排时,写清对象、理由和采用哪次结果;也可能保留原记录、分开解释。不能仅因“版本号不同”就要求全厂重测,也不能因量表名字一样就直接合并。国际测验委员会测验使用指南强调依照工具说明施测并记录偏离,具体处理需要回到相应工具的依据。

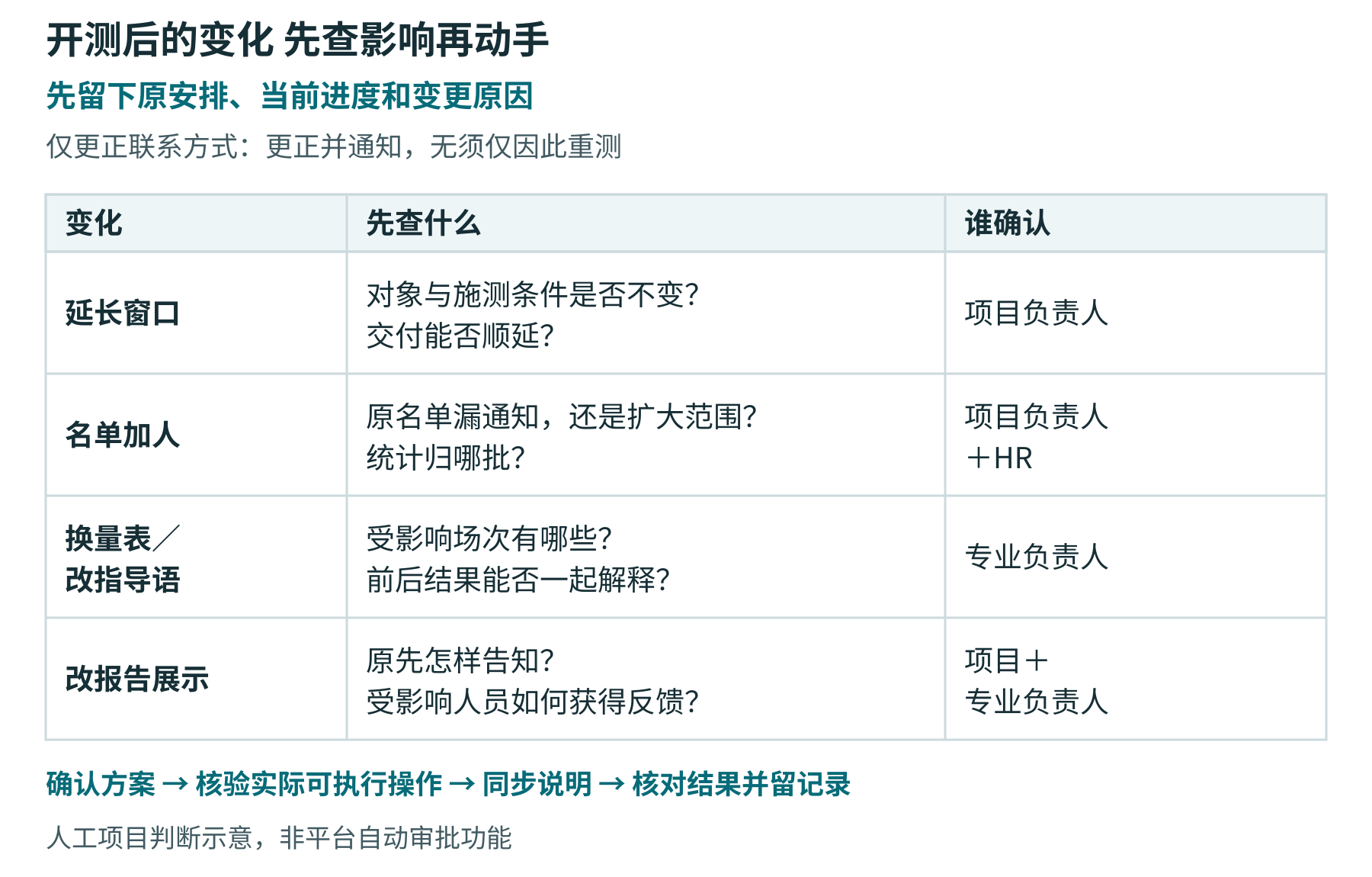

开测后先留存原安排,再按文字与时间、对象范围、量表与指导语、报告展示四类影响确认处理责任,最后核对实施结果。此图为项目变更流程示意,非平台自动审批功能。
开测后先留存原安排,再按文字与时间、对象范围、量表与指导语、报告展示四类影响确认处理责任,最后核对实施结果。此图为项目变更流程示意,非平台自动审批功能。

报告展示变化,要与员工原先收到的说明对上

橙星云团体测评的“报告是否可见”,控制参与者完成后能否查看完整报告。若原来告知可查看,现在希望先由专业人员解释,应先确认调整理由、受影响人员和新的反馈办法,再核对当前任务是否支持相应操作,不能静默改变已作出的反馈安排。这个开关也不能代表HR或厂长的管理端权限。

每次变更用一条记录收口:编号、原安排、新安排、原因、受影响批次、确认人、操作时间、核对结果,以及是否通知到位。涉及临时权限、报告重发或供应商协助时,再写清授权范围、接收人和结束安排。记录由团队保留,并随结项材料交接;作答质量的专业复核另见时长与答案模式的使用边界。

使用橙星云组织工厂项目时,把“夜班延时、途中加人、增加量表”放进实施方案,逐项核对可执行操作及后续统计。平台让任务和结果集中可查,明确的变更记录则让下一位接手的人知道,这批结果是在什么安排下形成的。
